腳手架搭設規范圖解

2017-06-28 分享者:愛車族博客 參與:點這評論

腳手架一般在施工現場都會有,腳手架在使用錢需要搭建,在建筑工地上肯定能用到,腳手架有竹子做的,有木頭做的,有鋼鐵材料做的,現在大多數都是鋼鐵材料做的,腳手架不要以為隨隨便便就可以搭建好,就算你搭建好了,你的腳手架符合規范標準嗎?看看下面的腳手架搭設規范圖解,看看你們工地的腳手架搭建符合標準不。

腳手架配件

  1、材料應按國家現行標準進行100%外觀檢查,所有腳手架材料經檢驗合格后進行合格品標識妥善保管,必須具備產品質量合格證、生產許可證、專業檢測單位檢測報告。

腳手架使用規范配件

  2、安全防護設備及測量作業設備齊全

  3、總包單位向甲方項目部申報的腳手架搭設專項施工方案通過后,組織施工單位進行技術交底并做好書面交底記錄。

  4、所以腳手架作業人員必須持證上崗。

  5、圖紙深化:按照腳手架搭設專項方案圖紙跟建筑物施工圖核對,計算立桿的步距及橫距,并繪制立桿放線定位圖及懸挑卸載層懸挑鋼梁排版圖。

腳手架搭設

  6、基礎要求:采用砼硬化處理,砼厚度≥100mm,砼標號≥C20,必須滿足腳手架搭設施工方案的荷載要求,按照立桿放線定位圖放線。

腳手架搭設規范圖解

  7、基礎周邊設置排水溝,基礎地面不積水,接地線采用40mmХ4mm鍍鋅扁鋼用兩道螺栓卡箍與立桿主體結構連成一體,防雷接點≥四處(建筑物四個大角設置防雷點),并滿足防雷專項方案要求,保證防雷接地有效。

腳手架搭設規范圖解

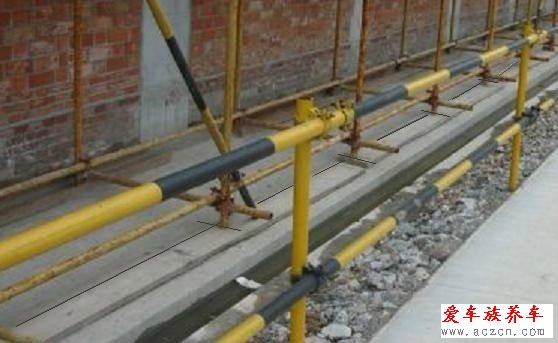

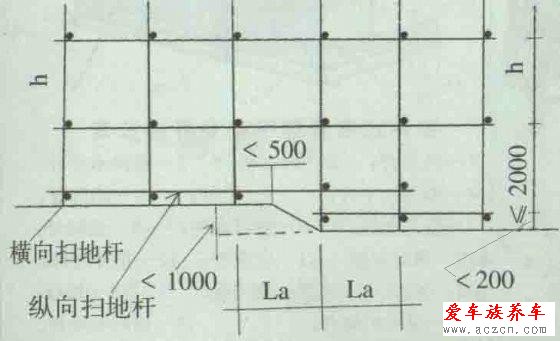

  8、縱橫向掃地桿:縱向掃地桿采用直角扣件固定在距底座下皮20cm處的立柱上,橫向掃地桿則用直角扣件固定在緊靠縱向掃地桿下方的立柱上,通道出入口位置,有存在絆倒的危險時可不用安裝掃地桿。

腳手架搭設規范圖解

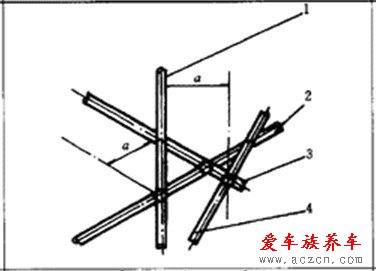

  9、立桿兩個相鄰立柱接頭避免出現在同步同跨內,并在高度方向錯開的距離不小于500mm。

腳手架搭設規范圖解

  10、縱向水平桿相鄰接頭水平距離不小于500mm,各接頭距立柱的距離不大于500mm,接頭交錯布置,不在同步,同跨內。

腳手架搭設規范圖解

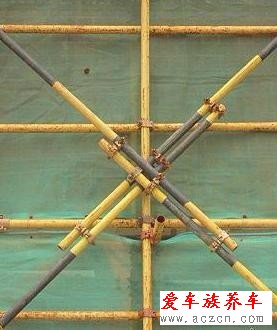

  11、剪刀撐斜桿的接長采用扣件進行搭接。長度不少于1米,不小于3個扣件

腳手架搭設規范圖解

  12、對頭鋪設的腳手板接頭下面必須設置兩根小橫桿,板端距小橫桿100~150mm。

腳手架搭設規范圖解

  13、搭接的腳手板必須搭在小橫桿上,搭接長度不小于200mm。拐彎處的腳手板必須交叉搭鋪,,接縫的搭接長度a≥100mm,L≥200mm,每張腳手板必須四點綁扎。

腳手架搭設規范圖解

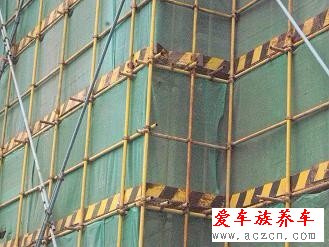

  14、腳手架應在外側立面整個長度和高度上連續設置剪刀撐。

腳手架搭設規范圖解

  15、主節點處各扣件中心點距離要求:a≤150mm。(1、立桿2、縱向水平桿3、橫向水平桿4、剪力撐)

腳手架搭設規范圖解

  16、連墻件采用剛性連接,按兩步三跨設置,但要滿足連墻桿覆蓋面積≤27m2,在結構砼側面預埋Φ20鋼筋,鋼筋預埋長度及及焊接寬度必須滿足專項方案荷載要求,連墻桿靠近主節點設置,偏離主節點的距離≤300mm。

腳手架搭設規范圖解

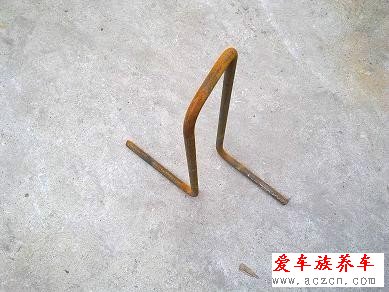

  17、鋼絲繩卸載預埋件原材料要求:采用直徑≥Φ20圓鋼,推薦使用預埋螺母裝配式預埋件,預埋長度必須滿足專項方案荷載要求。

腳手架搭設規范圖解

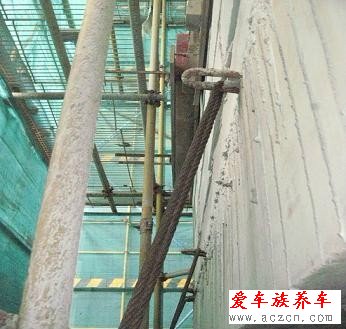

  18、鋼絲繩卸載預埋件安裝要求:預埋位置結構梁外側,砼未夠28天齡期嚴禁連接卸載鋼絲繩。

腳手架搭設規范圖解

  鋼絲繩卸載預埋件錯誤做法:預埋件安裝在結構梁面上,給外墻施工留下滲漏隱患。

腳手架搭設規范圖解

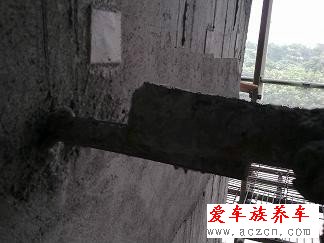

  19、懸挑載預埋件原材料要求:采用直徑≥Φ20圓鋼,嚴禁使用螺紋鋼,預埋長度必須滿足專項方案荷載要求;

腳手架搭設規范圖解

  懸挑載預埋件錯誤做法:嚴禁后期焊接固定。

腳手架搭設規范圖解

  20、腳手架預埋連墻件要求:采用直徑≥Φ20圓鋼預埋件,并跟腳手架滿焊連接,預埋件嚴禁使用螺紋鋼,預埋長度及焊接長度必須滿足專項方案荷載要求;推薦使用、預埋鋼板螺母的連接方法。

腳手架搭設規范圖解

  腳手架預埋連墻件錯誤做法:預埋件安裝在結構梁面上,給外墻施工留下滲漏隱患。

腳手架搭設規范圖解

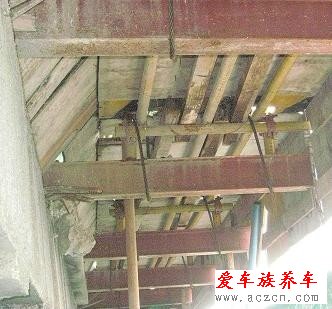

  21、懸挑卸載設置要求:懸挑鋼梁采用≥16號工字鋼,工字鋼懸挑架體高度(無鋼絲繩卸載)不能超過24米;如高度超過24米的要有專項卸載方案,經監理及甲方確認方可實施。

腳手架搭設規范圖解

  22、電梯洞口防護欄要求:護欄高度≥1.6米,豎向鋼筋間距≤100mm,頂部標準樓層及警示語,底部安裝180mm高踢腳板,踢腳板采用≥9mm厚膠合板制作,電梯井內側必須設置低壓照明。

腳手架搭設規范圖解

腳手架搭設規范圖解

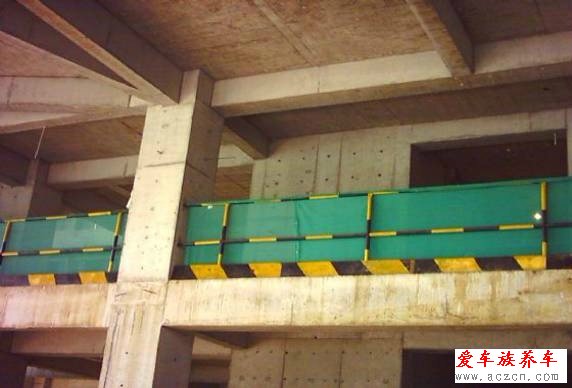

  23、樓梯護欄設置要求:采用可拆卸水管護欄,高度≥1.2米;臨邊超過3米落差的樓梯必須掛網及底部安裝180mm高踢腳板,踢腳板采用≥9mm厚膠合板制作。

腳手架搭設規范圖解

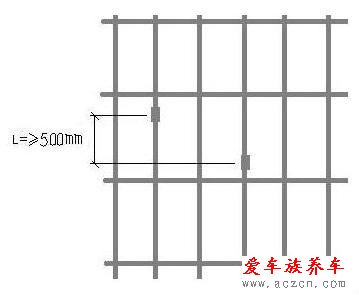

  24、樓層內洞口長寬≥400mmх400mm的封閉防護要求:洞口內用四點膨脹螺絲固定Φ6@150鋼筋網,面再封≥10mm厚膠合板,四周覆蓋壓邊200mm,再砂漿封邊。

腳手架搭設規范圖解

  25、樓層內洞口長寬<400mmх400mm的封閉防護要求: 10mm厚膠合板固定,刷醒目油漆標識。

腳手架搭設規范圖解

  26、臨邊護欄設置要求:采用可拆卸水管護欄,高度1.2米,安裝完畢后再掛安全網防護,底部安裝180mm高踢腳板,踢腳板采用≥9mm厚膠合板制作。

腳手架搭設規范圖解

  27、腳手架兜底網設置要求:每3層樓設置一層兜底網,底部安裝180mm高踢腳板,踢腳板采用≥9mm厚膠合板制作。

腳手架搭設規范圖解

  28、腳手架硬封閉設置要求:材料采用10mm厚膠合板,每6層樓設置一層硬封閉防護腳手板,底部安裝180mm高踢腳板,踢腳板采用≥9mm厚膠合板制作。

腳手架搭設規范圖解

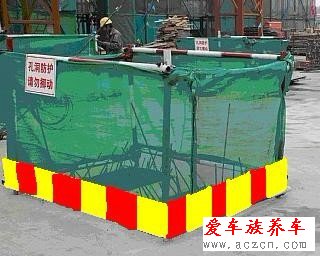

  29、基坑護欄設置要求:采用可拆卸水管護欄,高度1.2米,再掛安全網防護,底部安裝180mm高踢腳板,踢腳板采用≥9mm厚膠合板制作,推薦使用砼反坎踢腳板。

腳手架搭設規范圖解

  30、無法用膠合板封閉護欄設置要求:采用可拆卸水管護欄,高度≥1.2米;臨邊超過,底部安裝180mm高踢腳板,踢腳板采用≥9mm厚膠合板制作。

腳手架搭設規范圖解

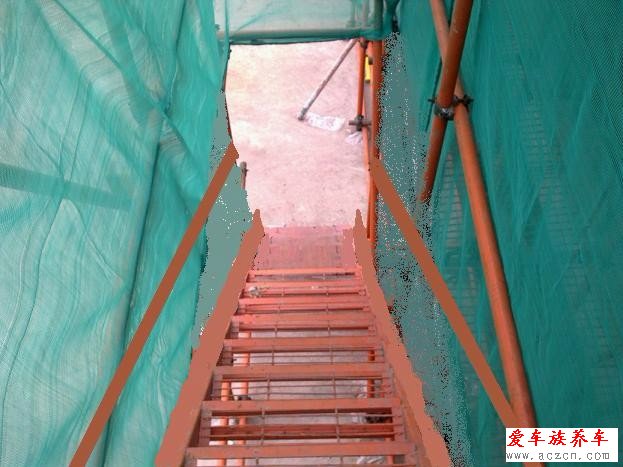

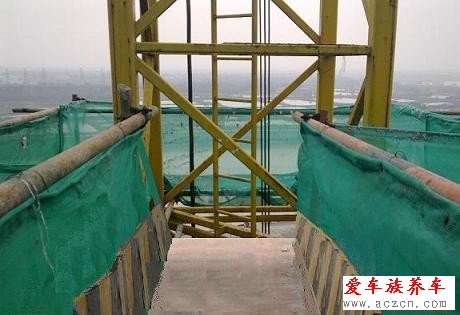

  31、安全通道設置要求:材料采用10mm厚膠合板,設置雙層膠合板硬封閉防護,人行通道層高度≥2 米

腳手架搭設規范圖解

  32、塔吊調運覆蓋范圍防護棚設置要求:材料采用10mm厚膠合板密鋪,設置雙層膠合板硬封閉防護。

腳手架搭設規范圖解

  33、踢腳板設置要求:材料采用≥9mm厚膠合板,高度180mm,每層必須設置一層踢腳板;踢腳板設置在立桿及安全網之間。

腳手架搭設規范圖解

  34、施工樓梯搭設原材料要求:采用鋼管、鋼網踏步板或鋼板踏步板、5mm厚膠合板踢腳板;施工樓梯搭設要求:踏步板寬300mm,樓梯寬度≥1000mm,休息平臺寬度≥1000mm,踢腳板高180mm,坡度宜采用1∶3,欄桿高度1.2米。

腳手架搭設規范圖解

腳手架搭設規范圖解

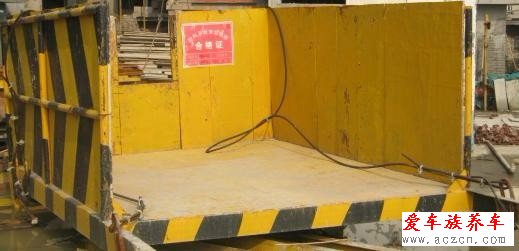

  35、整體預制式卸料平臺原材料要求:底盤架外圍為≥[18槽鋼,中間為≥[12槽鋼,底板及側板為≥3mm厚花紋鋼板,吊環采用≥20mm厚的鋼板,圍欄四角立柱和上部扶手中間立柱、水平桿均為Ф48×3.5鋼管,鋼絲繩采用≥φ18.5×4;

  整體預制式卸料平臺標識要求:每次安裝完畢后必須經監理公司驗收合格后方可投入使用,并做好每次驗收的書面記錄,限重標志采用“傻瓜式”限重標識牌。堆放高度不能超過卸料護欄高度;如堆放鋼管時,伸出卸料平臺外尺寸不得超過鋼管總長度的1/4;

  整體預制式卸料平臺搭設要求:使用前總包單位必須提供專項方案,欄桿抗側壓強度滿足堆放鋼管要求。安全系數不小于2,經監理及甲方確認方可實施。

腳手架搭設規范圖解

  36、塔吊上下班通行通道搭設要求:采用扣件式水管護欄,高度1.2米,安裝完畢后再掛安全網防護,底部安裝180mm高踢腳板,踢腳板采用≥9mm厚膠合板制作。

腳手架搭設規范圖解

  37、人貨梯通道搭設要求:底部采用10mm厚膠合板密鋪,防護門采用外掛鎖頭保護。

腳手架搭設規范圖解

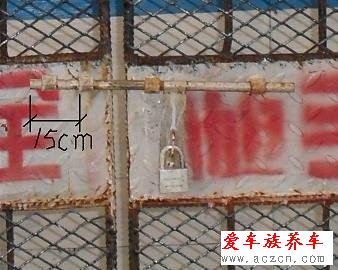

  38、人貨梯通道插銷伸出長度≥150mm,人貨梯鐵門中部鐵板封300mm寬,上下封密鋼網。

腳手架搭設規范圖解

  39、懸挑平擋板及斜擋板的設置要求:材料采用10mm厚膠合板,設置雙層硬封閉;禁止使用通透材料封閉,總包單位必須提供專項方案,經監理及甲方確認方可實施。

腳手架搭設規范圖解

  雙層防護的錯誤做法:雙層防護沒有采用硬封閉,采用竹竿代替10mm厚膠合板。

腳手架搭設規范圖解

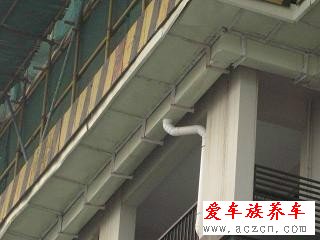

  40、懸挑平臺板底部排水溝設置:有外墻展示需要的建筑物必須要安裝鍍鋅鐵皮排水溝天溝,總包單位必須提供專項方案,經監理及甲方確認方可實施。

腳手架搭設規范圖解

  41、作業層腳手架搭設要求:腳手架高出作業面高度≥1.8米。

  42、每層腳手架搭設完成后,必須經施工單位自驗合格,并報經監理公司驗收合格后方可進行樓面梁底板安裝,并做好每次驗收的書面記錄。

  43、安全警戒要求:腳手架搭設及拆除施工過程中必須有安全員全程負責警戒,不得中途離場,禁止非腳手架作業人員進入安全警戒區域,如安全員或警戒員中途離場,不得施工。

  44、警戒區域采用安全鐵馬隔離并有專人負責警戒,不得中途離場,如安全員或警戒員中途離場,不得施工。

  45、拆除腳手架的原則是先搭后拆,后搭先拆;全面檢查腳手架的扣件連接、連墻件、支撐體系等是否符合構造要求;應根據檢查結果補充完善腳手架拆除施工方案中的拆除順序和措施,經甲方項目部批準后方可實施;拆除腳手架前必須先清除腳手架上雜物及地面障礙物。

  46、連墻件必須隨腳手架逐層拆除,嚴禁先將連墻件整層或數層拆除后再拆腳手架;分段拆除高差不應大于2步,如高差大于2步,應增設連墻件加固。

  47、當腳手架采取分段時,對不拆除的腳手架兩端,兩端有封閉防護,按照專項方案要求增加連墻桿, 總包單位必須提供專項方案,經監理及甲方確認方可實施。

  48、當腳手架采取分立面拆除時(如人貨電梯位置保留不拆),對不拆除的腳手架兩端,兩端有封閉防護,按照專項方案要求增加連墻桿,總包單位必須提供專項方案,經監理及甲方確認方可實施。

  我們在搭設腳手架的時候一定要按照腳手架搭設規范圖解的標準來搭建,因?yàn)槟_手架是我們安全工作的必須,只有合理的按照標準搭設腳手架才能安全的工作,不要抱以僥幸心里,安全施工是我們生命的保障。

看了本文用戶還看下列精彩文章,你也看看吧
·軍體拳第一套圖解 ?? ·腳手架搭設規范圖解 ??

本文鏈接:http://sdc2003.com/haowentuijian/201756.html

本文標簽: 舍得生活返利寶

<< 上一篇下一篇 >>
搜索“愛車族養車”更多精彩,您懂的?。?!
搜索“愛車族養車”更多精彩,您懂的?。。?

  • 評論

相關文章

搜索

送禮送什么好大全

送禮送什么好"/ 婚戀禮物 送禮送什么好"/ 朋友禮物 送禮送什么好"/ 家人禮物 送禮送什么好"/ 商務送禮

本月最熱文章

第3代iVoka
第3代iVoka
凱迪拉克CUE
凱迪拉克CUE
杰德智能屏系統
杰德智能屏系統
福特翼虎SYNC
福特翼虎SYNC

隨機文章

精彩好文

生活就是教育

    生活即教育、社會即學校、教學做合一三個方面,多從工作中走出去,走進生活,走進大自然,去體驗教育,體驗大自然生活。

  • 關于我們 | 聯系我們| 舍得公益| 本站投稿| 網站地圖
  • 愛車族博客(愛車生活)--關注愛車族汽車養護的愛車寶。
